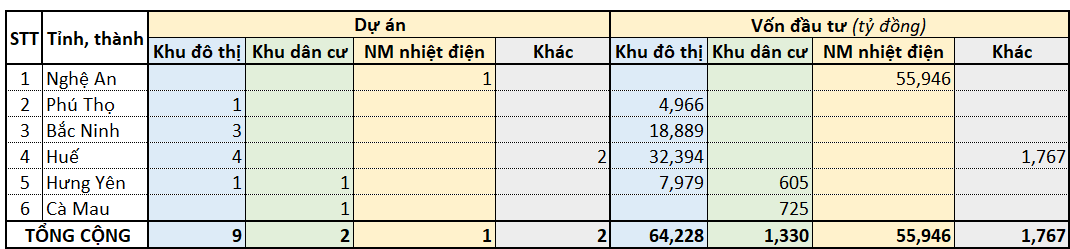

Tuần 10-16/01/2026, 6 tỉnh thành công bố 14 dự án tổng vốn gần 123,3 nghìn tỷ đồng, trong đó khu đô thị Huế trị giá 19,7 nghìn tỷ và nhà máy nhiệt điện 1.500MW tại Nghệ An vượt 2 tỷ USD.
Nghệ An – Dự án nhà máy nhiệt điện LNG Quỳnh Lập (1 dự án)
Sở Tài chính tỉnh Nghệ An sẽ mời gọi đầu tư nhà máy nhiệt điện LNG Quỳnh Lập, công suất 1.500MW, tọa lạc tại phường Tân Mai. Dự án gồm 2 tổ máy 750MW, kho LNG 250.000 m³, hệ thống tái hoá LNG và bến cảng chuyên dụng thuộc khu bến Đông Hồi.
Diện tích sử dụng đất và mặt biển khoảng 67,3 ha (đất liền 57,3 ha, mặt biển 10 ha), với dự kiến mở rộng thêm hơn 142,7 ha cho vùng quay tàu và đê chắn sóng. Tổng vốn đầu tư dự kiến 55.946 tỷ đồng (≈2,1 tỷ USD) và sẽ đưa vào vận hành giai đoạn 2025‑2030.
Phú Thọ – Khu đô thị xanh Legacy Eco Green (1 dự án)
Sở Xây dựng Phú Thọ lên kế hoạch lựa chọn nhà đầu tư cho khu đô thị xanh Legacy Eco Green, diện tích 73,4 ha tại xã Liên Sơn và Lương Sơn. Dự án có tổng mức đầu tư 4.966 tỷ đồng, hướng tới dân số gần 2.700 người và dự kiến hoàn thành vào năm 2032.
Huế – 6 dự án đô thị và hạ tầng (6 dự án)
Sở Tài chính TP. Huế công bố 4 khu đô thị mới trong khu C – đô thị mới An Vân Dương, tổng diện tích hơn 271 ha và vốn đầu tư gần 32,4 nghìn tỷ đồng.
Khu đô thị Dương Nỗ – Mỹ Thượng
Diện tích 150,9 ha, dự kiến cung cấp 2.700 căn nhà ở đa dạng (thấp tầng, dịch vụ, căn hộ chung cư, nhà ở xã hội) cho 9.780 người. Tổng vốn đầu tư hơn 19.680 tỷ đồng, triển khai 2 giai đoạn trong vòng không quá 144 tháng.
Khu đô thị hai bên đường Chợ Mai – Tân Mỹ
Với diện tích 49,3 ha, dự án đầu tư hơn 5.558 tỷ đồng, cung cấp khoảng 1.000 căn nhà liền kề, biệt thự và 1.200 căn nhà ở xã hội cho 6.500 người. Thời gian thực hiện không quá 120 tháng.
Khu đô thị Phú Mỹ
Diện tích 34,7 ha, vốn đầu tư hơn 3.046 tỷ đồng, dự kiến 360 căn nhà ở thấp tầng, khu thương mại dịch vụ, bệnh viện 300 giường, trường học và công viên xanh cho 1.400 cư dân. Thời gian thực hiện tối đa 120 tháng.
Khu đô thị phía Bắc 1 (Hương An – Kim Trà)
Diện tích 36,4 ha, đầu tư hơn 4.110 tỷ đồng, cung cấp 725 căn nhà riêng lẻ và 515 căn nhà xã hội cho 3.473 người. Thời gian thực hiện không quá 120 tháng.
Khu văn hoá đa năng và công viên hồ Khe Ngang
Diện tích 39,5 ha, đầu tư hơn 838 tỷ đồng, bao gồm khu văn hoá‑thể thao, công nghệ cao với công suất thiết kế 4.300 lượt khách/ngày. Thời gian thực hiện không quá 60 tháng.
Bến số 6 – Cảng Chân Mây
Diện tích 15,5 ha tại xã Chân Mây – Lăng Cô, dự án xây dựng hệ thống cầu cảng cho tàu 70.000 tấn và 10.000 tấn, kho, bãi và hạ tầng kỹ thuật. Tổng vốn đầu tư gần 929 tỷ đồng, dự kiến đưa vào hoạt động trong vòng 30 tháng kể từ khi nhận đất.
Cà Mau – Dự án nhà ở khu dân cư – Thị trường Thới Bình (1 dự án)
Sở Xây dựng Cà Mau giới thiệu dự án nhà ở khu dân cư – dịch vụ thương mại Thới Bình, diện tích 26,3 ha, tổng vốn đầu tư hơn 725 tỷ đồng.
Hưng Yên – Hai dự án đô thị (2 dự án)
1. Khu nhà ở HBT tại xã Văn Giang, diện tích 3,9 ha, vốn đầu tư gần 605 tỷ đồng, gồm 162 nhà liền kề, 139 căn hộ chung cư và các tiện ích như trường mầm non, hạ tầng kỹ thuật. Thời gian thực hiện 36 tháng.
2. Khu đô thị, dịch vụ và công viên hồ An Vũ tại phường Phố Hiến, diện tích 58,7 ha, vốn đầu tư hơn 7.979 tỷ đồng, bao gồm nhà liền kề, biệt thự, chung cư cao tầng (28 tầng), thương mại‑dịch vụ và nhà ở xã hội.
Bắc Ninh – Ba dự án đô thị (3 dự án)
Tổng diện tích gần 133 ha, vốn đầu tư gần 18,9 nghìn tỷ đồng.
Khu đô thị số 15 và dải cây xanh mặt nước
Diện tích 54 ha, vốn đầu tư gần 8.723 tỷ đồng, bao gồm nhà ở thương mại cao tầng, thấp tầng và nhà ở xã hội. Thời gian thực hiện 60 tháng.
Khu đô thị Thái Hà
Diện tích 38,8 ha, vốn đầu tư hơn 7.520 tỷ đồng, dự kiến hoàn thành trong 72 tháng.
Khu đô thị số 2 (phân khu 11‑12)
Diện tích 39,8 ha, vốn đầu tư gần 2.646 tỷ đồng, tập trung vào nhà ở thấp tầng, nhà ở xã hội và hạ tầng tái định cư. Thời gian thực hiện 36 tháng.
